c1ty.com.cn-脱岳裙子从后面挺进去电影,国产乱妇无码大片在线观看,男女猛烈激情xx00免费视频,丰满少妇又爽又紧又丰满在线观看

云南總投資10241億,開工建設的78個項目(內附項

  • 時間: 2022-01-18 01:18:01



   為補齊高速公路建設短板,省委、省政府決定在決戰縣域高速公路“能通全通”工程的基礎上,啟動實施縣域高速公路“互聯互通”工程(以下簡稱“互聯互通”工程),現制定如下實施方案。

  2020—2025年,開工建設高速公路項目78個,里程6024公里,總投資10241億元。其中,國家高速公路項目8個,里程888公里,投資1510億元;地方高速公路項目70個,里程5136公里,投資8731億元。

  到2025年,全省高速公路通車里程接近1.5萬公里;到2028年,“互聯互通”工程實施完成,全省高速公路通車里程達到1.72萬公里,實現127個縣(市、區)通高速公路,高速公路服務云南高質量跨越式發展的承載力、集散力、輻射力進一步增強。

  重點任務和時序計劃

  (一)加密滇中全面成網。推進滇中城市群高速公路全面成網,實施新平—戛灑、易門—晉寧、陸良—尋甸等32個高速公路項目,里程2154公里,投資3661億元,實現滇中城市群每個縣(市、區)具備3個以上高速公路出入口,形成快速、便捷的區域高速公路網,推動人流物流高效順暢,充分發揮滇中城市群引擎輻射帶動作用。

  (二)實現沿邊全線貫通。著力解決沿邊地區公路等級總體偏低、連接不暢等問題,補齊干線、增加支線,在加快推動瑞麗—孟連、勐醒—江城—綠春等沿邊高速公路項目的基礎上,實施孟連—勐海、河口—馬關等4個高速公路項目,里程363公里,投資617億元,實現沿邊高速公路全線貫通,推動沿邊開放經濟帶發展。

  (三)增強滇西循環能力。著力解決滇西路網結構不完善的問題,打通“斷頭路”、“瓶頸路”,優化區域路網布局,提高重點路段高速化比例,實施芒市—梁河、賓川—南澗等19個高速公路項目,里程1916公里,投資3257億元,實現大滇西旅游環線的大環線和小環線全面成網,推動滇西旅游全面轉型升級,推進“滇西一體化”。

  (四)提升互聯互通水平。實施瀘西—丘北—廣南—富寧、鎮雄以勒—七星關林口、勐海—打洛等23個高速公路項目,里程1591公里,投資2706億元,實現重點相鄰城市直達聯通、與周邊省(區、市)快速暢通、與周邊國家互聯互通,形成30個省際高速公路通道、14個出境高速公路通道,高速公路與重要車站、機場、港口碼頭無縫接駁。

  (五)建設時序計劃。2020年開工建設18個項目802公里,2023年建成通車;2021年開工建設18個項目1559公里,2024年建成通車;2022年開工建設14個項目1303公里,2025年建成通車;2023年開工建設11個項目777公里,2026年建成通車;2024年開工建設10個項目805公里,2027年建成通車;2025年開工建設7個項目778公里,2028年建成通車。

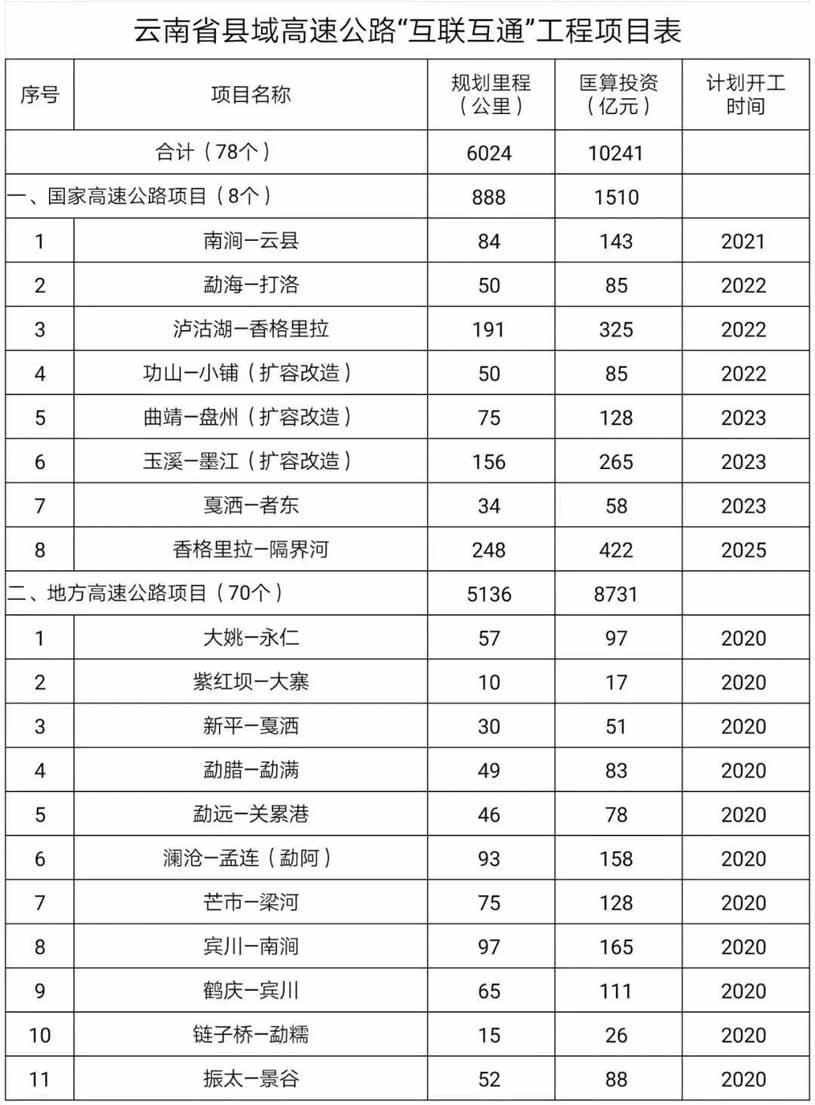

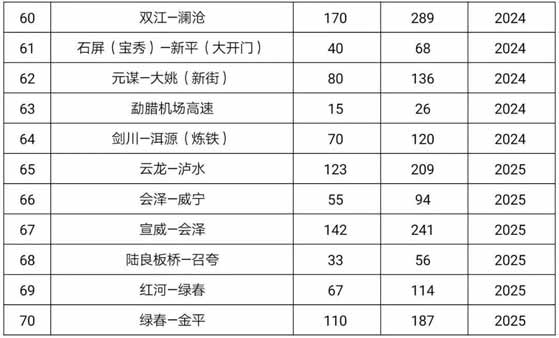

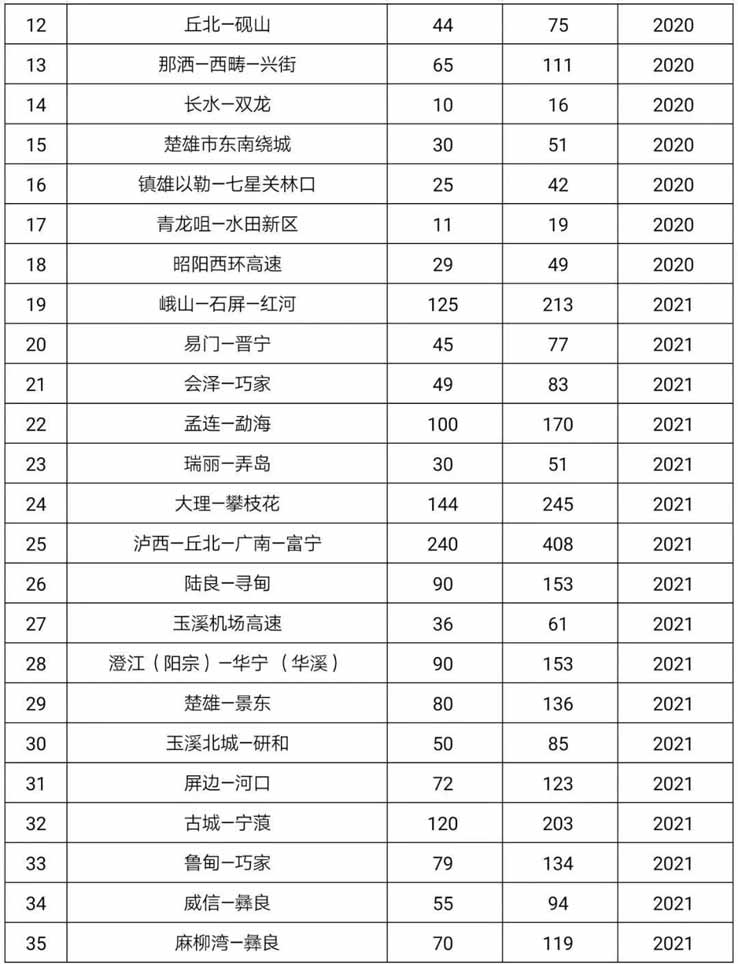

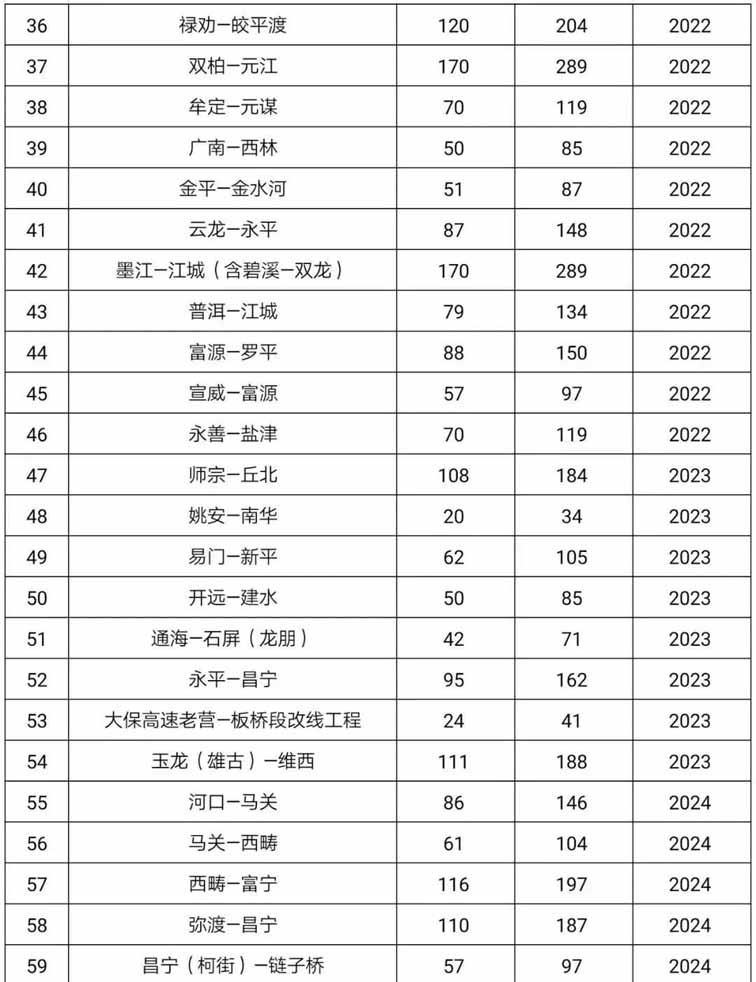

  云南省縣域高速公路“互聯互通”工程項目表


撥打電話 獲取配置方案和報價
